Kiểm định chất lượng công trình xây dựng chuyên nghiệp tại Bốn IBST

Kiểm định chất lượng công trình xây dựng giúp chủ đầu tư xác định tình trạng thực tế của kết cấu, khả năng chịu lực và những vấn đề có thể ảnh hưởng đến quá trình khai thác công trình. Công tác này thường cần thiết khi xuất hiện nứt, lún, nghiêng, xuống cấp hoặc khi chủ đầu tư dự kiến cải tạo, nâng tầng, thay đổi công năng và lắp đặt thêm thiết bị. Bốn IBST thực hiện kiểm định theo từng mục tiêu cụ thể, từ khảo sát hiện trạng, thí nghiệm, đo đạc đến tính toán và lập báo cáo. Qua đó, khách hàng có cơ sở kỹ thuật rõ ràng trước khi quyết định sửa chữa, gia cường hoặc tiếp tục sử dụng công trình.

Kiểm định chất lượng công trình xây dựng là gì và khi nào cần thực hiện?

Kiểm định chất lượng công trình xây dựng là quá trình khảo sát, đo đạc, thí nghiệm và tính toán để đánh giá chất lượng, khả năng chịu lực hoặc nguyên nhân hư hỏng của công trình.

Công tác kiểm định thường được thực hiện khi:

  • Công trình xuất hiện nứt, lún, nghiêng hoặc biến dạng: Cần xác định mức độ ảnh hưởng và nguyên nhân để có phương án xử lý phù hợp.
  • Công trình đã sử dụng lâu năm: Kiểm định giúp đánh giá hiện trạng trước khi tiếp tục khai thác, sửa chữa hoặc cải tạo.
  • Chuẩn bị nâng tầng, cải tạo hoặc thay đổi công năng: Cần kiểm tra khả năng chịu lực của hệ kết cấu hiện hữu trước khi tăng tải trọng.
  • Lắp đặt thêm máy móc, thiết bị: Đặc biệt với nhà xưởng, sàn kỹ thuật hoặc khu vực có tải trọng tập trung lớn.
  • Công trình xảy ra sự cố hoặc hư hỏng bất thường: Kiểm định giúp xác định phạm vi ảnh hưởng và cơ sở kỹ thuật cho việc sửa chữa, gia cường.

Tùy mục tiêu và hiện trạng thực tế, Bốn IBST sẽ xác định phạm vi kiểm định phù hợp, tránh thực hiện các hạng mục không cần thiết.

Kiểm định chất lượng công trình xây dựng
Kiểm định chất lượng công trình xây dựng

Xem thêm : Kiểm định chất lượng công trình xây dựng

Khi nào cần kiểm định kết cấu công trình?

Kiểm định kết cấu công trình cần thực hiện khi xuất hiện dấu hiệu bất thường hoặc trước những thay đổi có thể ảnh hưởng đến khả năng chịu lực. Việc kiểm tra sớm giúp chủ đầu tư có cơ sở đánh giá mức độ an toàn và lựa chọn phương án xử lý phù hợp.

  • Công trình xuất hiện nứt, lún, nghiêng hoặc võng: Đây là những dấu hiệu cần được kiểm tra để xác định nguyên nhân, mức độ ảnh hưởng và phạm vi hư hỏng của kết cấu.
  • Công trình đã sử dụng lâu năm: Kết cấu có thể bị suy giảm chất lượng do thời gian, môi trường hoặc quá trình khai thác. Kiểm định giúp đánh giá hiện trạng trước khi tiếp tục sử dụng.
  • Chuẩn bị cải tạo, nâng tầng hoặc thay đổi công năng: Khi tải trọng sử dụng thay đổi, cần kiểm tra khả năng chịu lực của móng, cột, dầm, sàn và các cấu kiện liên quan.
  • Lắp đặt thêm máy móc hoặc thiết bị tải trọng lớn: Nhà xưởng, sàn kỹ thuật hoặc công trình sản xuất cần được kiểm tra trước khi bổ sung tải trọng tập trung lên kết cấu hiện hữu.
  • Công trình bị ảnh hưởng bởi sự cố: Hỏa hoạn, va chạm, rung động mạnh hoặc các tác động bất thường có thể làm thay đổi khả năng làm việc của kết cấu.
  • Cần xác định nguyên nhân hư hỏng hoặc phục vụ xử lý tranh chấp: Kết quả kiểm định cung cấp dữ liệu kỹ thuật để đánh giá hiện trạng, nguyên nhân và trách nhiệm liên quan.

Bốn IBST sẽ căn cứ vào hiện trạng, hồ sơ và mục tiêu của từng công trình để đề xuất phạm vi kiểm định phù hợp, tránh khảo sát dàn trải và phát sinh chi phí không cần thiết.

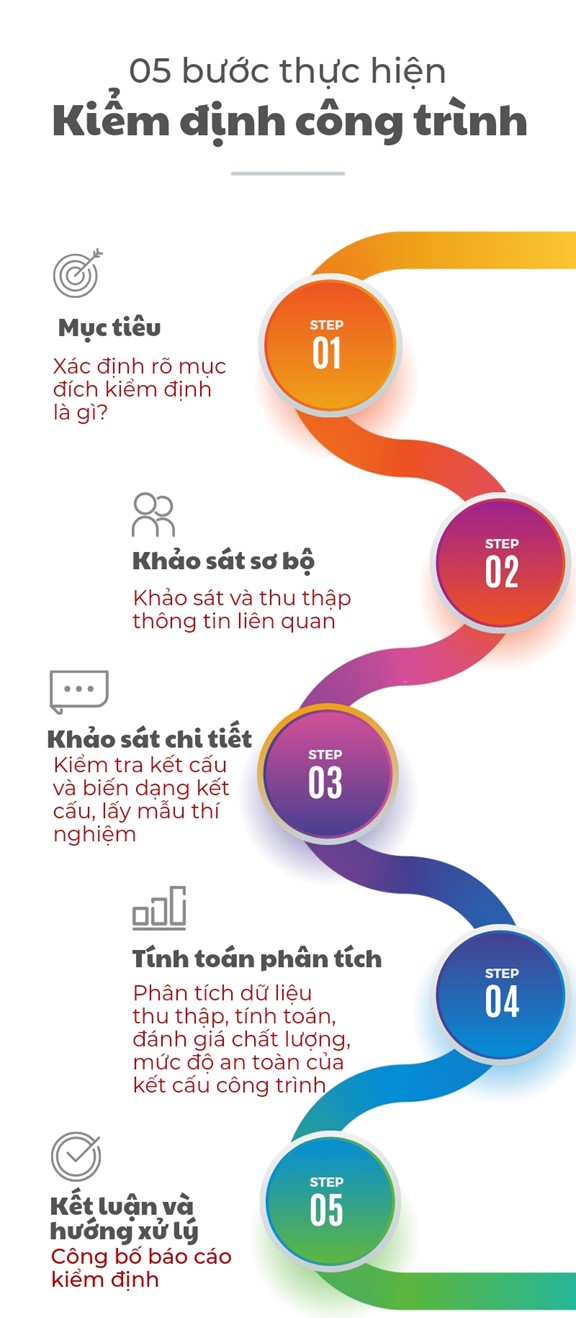

Quy trình kiểm định chất lượng công trình xây dựng tại Bốn IBST

Theo Thông tư 32/2026/TT-BXD, chủ đầu tư, chủ sở hữu hoặc đơn vị quản lý sử dụng công trình tổ chức lập nhiệm vụ kiểm định, lựa chọn tổ chức kiểm định đủ điều kiện năng lực. Đơn vị được lựa chọn lập đề cương, thực hiện kiểm định theo đề cương đã được phê duyệt và lập báo cáo kết quả.

Kiểm định chất lượng công trình xây dựng
Kiểm định chất lượng công trình xây dựng

Bước 1 – Tiếp nhận hồ sơ và xác định mục tiêu kiểm định

Trước khi đưa thiết bị đến hiện trường, Bốn IBST cần làm rõ khách hàng đang muốn giải quyết vấn đề gì. Đây là bước quyết định phạm vi và phương pháp kiểm định ở các giai đoạn tiếp theo.

Các tài liệu nên được cung cấp gồm:

  • Hồ sơ thiết kế: Bản vẽ kiến trúc, kết cấu và các tài liệu thiết kế liên quan giúp đối chiếu với hiện trạng thực tế.
  • Hồ sơ hoàn công: Nếu có, đây là nguồn thông tin quan trọng để xác định kích thước, bố trí cấu kiện và những thay đổi trong quá trình thi công.
  • Hồ sơ sửa chữa hoặc cải tạo trước đó: Giúp xác định những khu vực đã có can thiệp vào kết cấu và đánh giá ảnh hưởng khi cần.
  • Thông tin về hiện tượng bất thường: Vị trí nứt, thời điểm xuất hiện, tình trạng lún, rung, võng hoặc thay đổi công năng nên được mô tả cụ thể.

Trường hợp hồ sơ không đầy đủ, Bốn IBST sẽ căn cứ vào hiện trạng để đề xuất khối lượng khảo sát bổ sung. Mục tiêu là thu thập đủ dữ liệu cần thiết trước khi đưa ra kết luận kỹ thuật.

Bước 2 – Khảo sát hiện trạng công trình

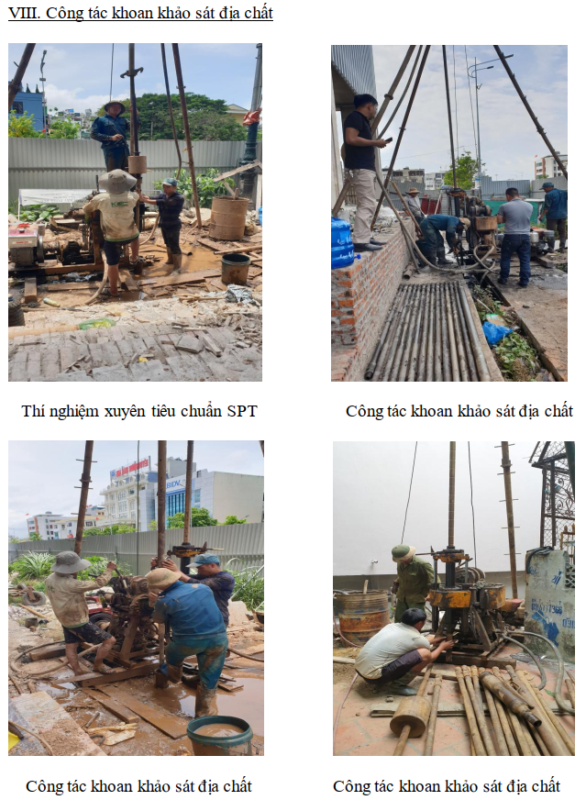

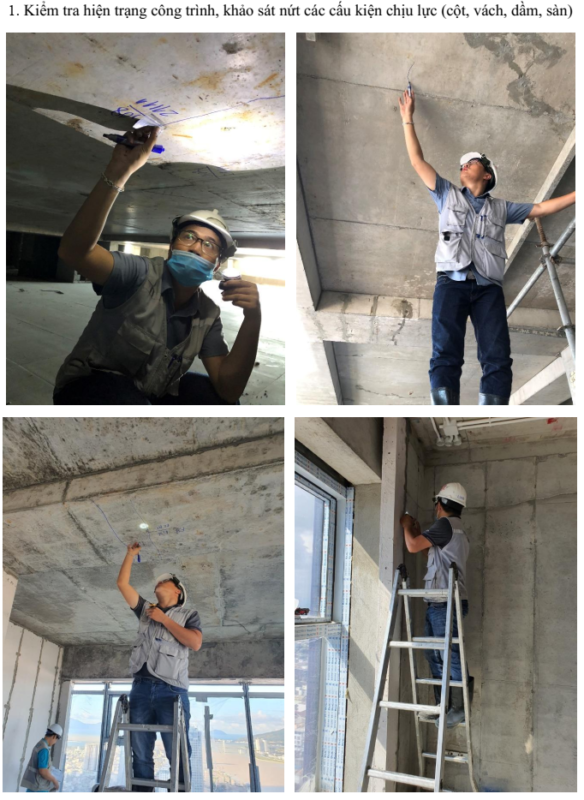

Khảo sát hiện trường giúp kỹ sư xác định khu vực cần tập trung kiểm tra. Các dấu hiệu hư hỏng được ghi nhận và phân loại trước khi lựa chọn vị trí đo đạc hoặc lấy mẫu.

Tùy từng dự án, công việc có thể bao gồm:

  • Quan sát và ghi nhận hư hỏng: Xác định vết nứt, bong tróc, thấm, ăn mòn, võng, nghiêng hoặc biến dạng bất thường.

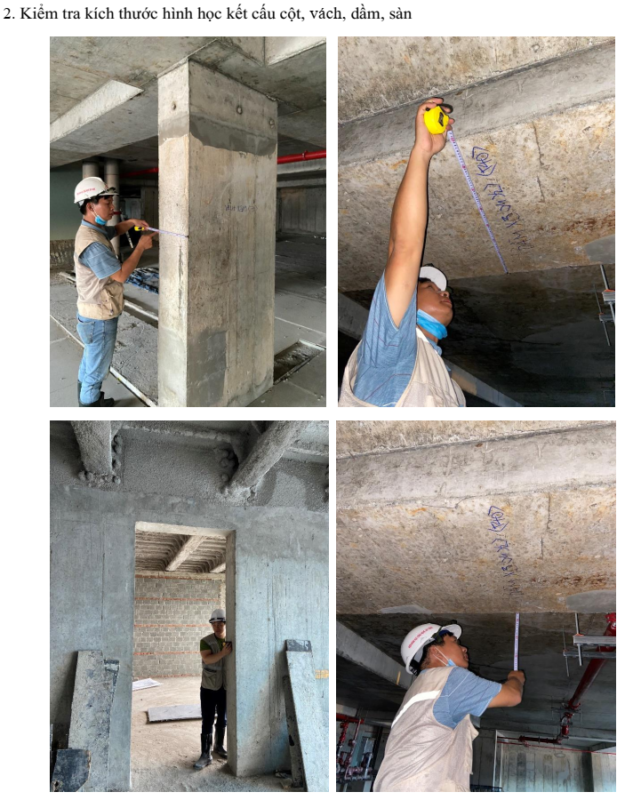

  • Đo kích thước cấu kiện: Kiểm tra tiết diện cột, dầm, sàn và các bộ phận kết cấu cần thiết để phục vụ tính toán.
  • Xác định vị trí hư hỏng: Các khu vực bất thường được lập sơ đồ, đánh dấu và chụp ảnh để sử dụng trong quá trình phân tích.
  • Kiểm tra biến dạng: Trong những trường hợp cần thiết có thể đo độ nghiêng, lún hoặc các thông số hình học liên quan.

Kết quả khảo sát sơ bộ cũng giúp điều chỉnh đề cương nếu thực tế công trình có những vấn đề khác với thông tin ban đầu.

Kiểm định chất lượng công trình xây dựng
Kiểm định chất lượng công trình xây dựng

Bước 3 – Thí nghiệm, đo đạc và kiểm tra kết cấu

Sau khi xác định khu vực cần đánh giá, Bốn IBST lựa chọn phương pháp kiểm tra phù hợp với loại kết cấu, vật liệu và mục đích kiểm định.

Một số công việc có thể được áp dụng gồm:

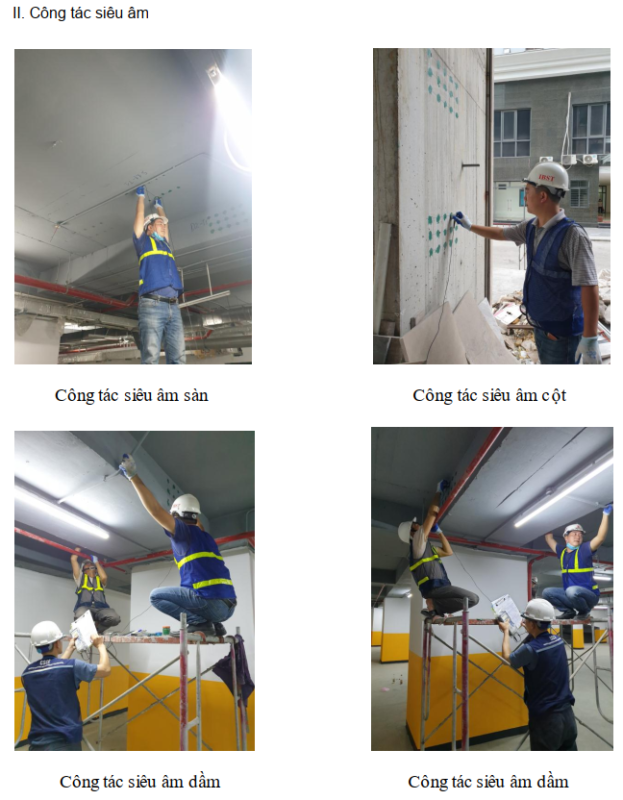

  • Kiểm tra bê tông : Có thể sử dụng các phương pháp phù hợp để đánh giá cường độ, độ đồng nhất hoặc lấy mẫu khi cần thiết.

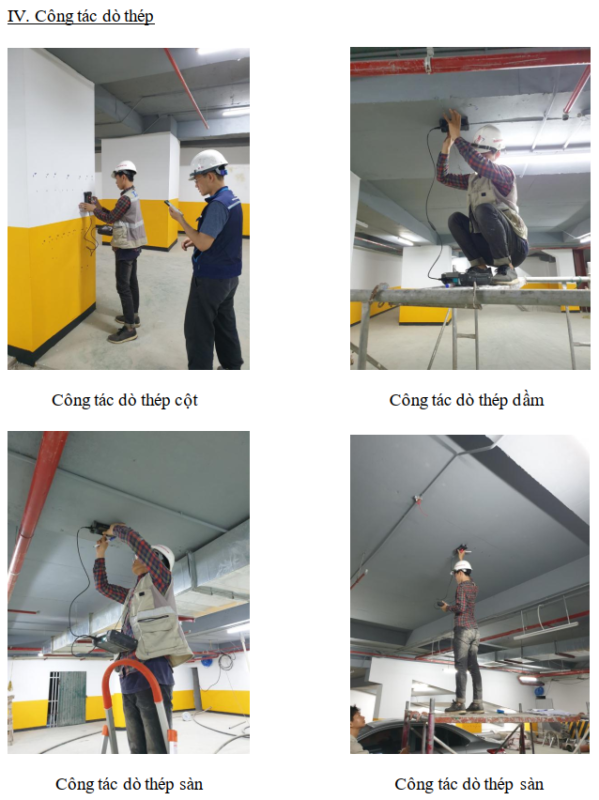

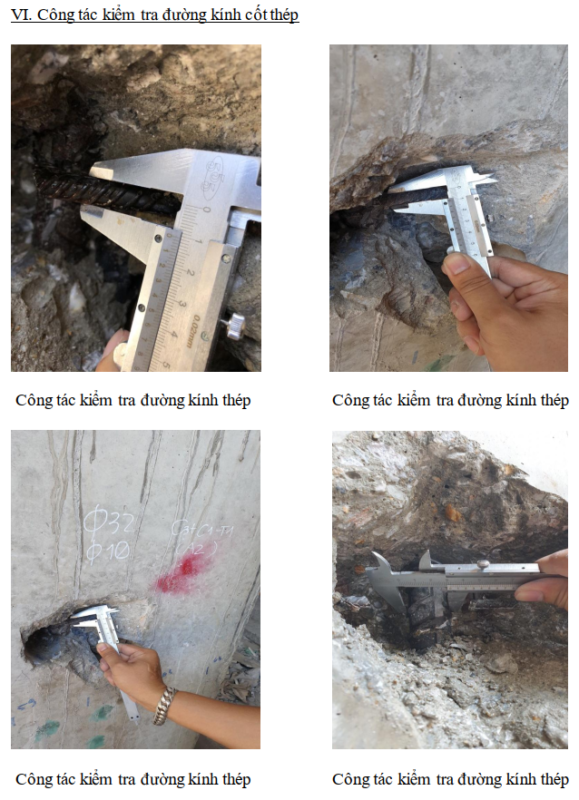

  • Kiểm tra cốt thép: Xác định vị trí, lớp bê tông bảo vệ hoặc các thông tin phục vụ đánh giá cấu kiện.

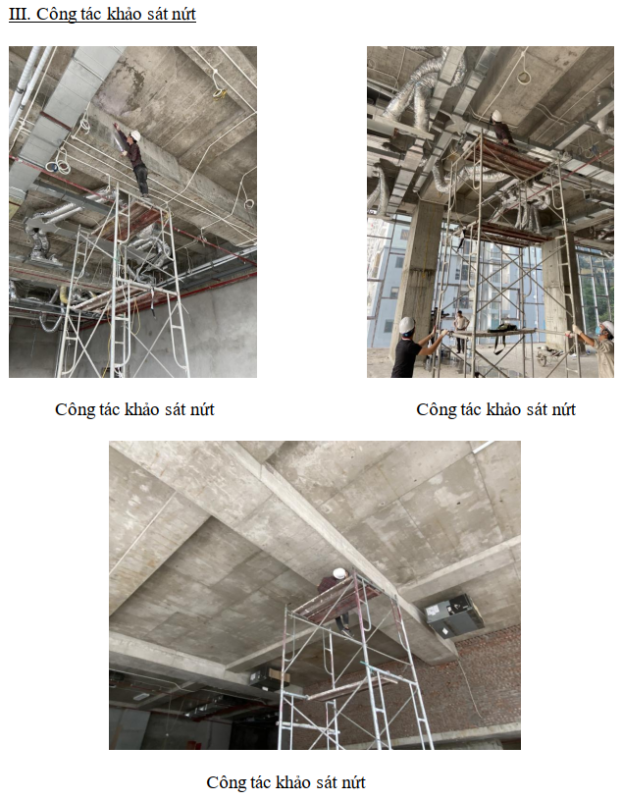

  • Đo vết nứt: Xác định vị trí, chiều dài, bề rộng và đặc điểm phát triển của vết nứt tại khu vực cần kiểm tra.
  • Quan trắc lún và nghiêng: Được áp dụng khi công trình có dấu hiệu chuyển vị hoặc khi cần theo dõi sự biến đổi theo thời gian.
  • Thử tải khi cần thiết: Trong một số trường hợp, thử tải giúp cung cấp dữ liệu thực tế về phản ứng của kết cấu dưới tác động tải trọng.

Không phải công trình nào cũng phải thực hiện toàn bộ những phương pháp trên. Việc lựa chọn cần dựa vào nhiệm vụ kiểm định và đề cương được thống nhất.

Cách triển khai này giúp chủ đầu tư kiểm soát khối lượng công việc, đồng thời tập trung chi phí vào những phép kiểm tra thực sự cần thiết.

Bước 4 – Phân tích số liệu và đánh giá khả năng chịu lực

Dữ liệu hiện trường chỉ có ý nghĩa khi được tổng hợp và phân tích trong mối liên hệ với hệ kết cấu của công trình. Đây là giai đoạn kỹ thuật quan trọng của quá trình kiểm định.

Bốn IBST thực hiện:

  • Tổng hợp dữ liệu khảo sát và thí nghiệm: Kết quả đo đạc được kiểm tra, phân loại và đối chiếu với từng vị trí cấu kiện.
  • Đối chiếu hồ sơ và hiện trạng: Những sai khác về kích thước, cấu tạo hoặc vật liệu được xác định để đưa vào quá trình đánh giá.
  • Tính toán kết cấu khi cần: Với công trình cải tạo, nâng tầng hoặc thay đổi tải trọng, việc kiểm tra khả năng chịu lực có thể cần mô hình tính toán kết cấu.
  • Xác định cấu kiện cần lưu ý: Các khu vực không đáp ứng yêu cầu hoặc cần theo dõi thêm sẽ được chỉ rõ trong báo cáo.

Kết quả cuối cùng không chỉ trả lời công trình đang có hiện tượng gì, mà quan trọng hơn là hiện trạng đó ảnh hưởng thế nào đến khả năng sử dụng và cần xử lý ra sao.

Kiểm định chất lượng công trình xây dựng
Kiểm định chất lượng công trình xây dựng

Bước 5 – Lập báo cáo kết quả và đề xuất hướng xử lý

Sau khi hoàn thành đánh giá, Bốn IBST tổng hợp các dữ liệu thành báo cáo kiểm định. Đây là tài liệu để chủ đầu tư xem xét tình trạng công trình và lựa chọn phương án tiếp theo.

Thông thường, báo cáo có thể bao gồm:

  • Mục tiêu và phạm vi kiểm định.
  • Căn cứ, tài liệu và hồ sơ sử dụng.
  • Mô tả hiện trạng công trình.
  • Phương pháp khảo sát và thí nghiệm.
  • Kết quả đo đạc, kiểm tra và thí nghiệm.
  • Nội dung tính toán, phân tích khi có yêu cầu.
  • Đánh giá chất lượng hoặc nguyên nhân hư hỏng.
  • Kết luận đối với các đối tượng đã kiểm định.
  • Kiến nghị xử lý, sửa chữa, gia cường hoặc tiếp tục theo dõi khi cần.

Thông tư 32/2026/TT-BXD cũng quy định cụ thể về nội dung, trình tự, đề cương và báo cáo kết quả kiểm định xây dựng.

Đối với Bốn IBST, báo cáo không chỉ là bước hoàn tất thủ tục. Nội dung cần giúp chủ đầu tư hiểu rõ vấn đề đang tồn tại và có cơ sở để quyết định bước xử lý tiếp theo.

Kiểm định công trình thường kiểm tra những hạng mục nào?

Phạm vi kiểm định chất lượng công trình xây dựng phụ thuộc vào loại công trình và mục tiêu khách hàng đặt ra. Một dự án kiểm tra nứt cục bộ sẽ có khối lượng rất khác với dự án đánh giá toàn bộ công trình trước khi nâng tầng.

Nhóm kiểm tra Nội dung có thể thực hiện Mục đích
Hiện trạng Nứt, thấm, võng, bong tróc, nghiêng, lún Xác định vị trí và mức độ bất thường
Kết cấu Móng, cột, dầm, sàn, tường và cấu kiện chịu lực Đánh giá tình trạng hệ kết cấu
Bê tông Cường độ, độ đồng nhất và tình trạng vật liệu Cung cấp thông số phục vụ đánh giá
Cốt thép Vị trí, cấu tạo, lớp bảo vệ theo phạm vi khảo sát Phục vụ kiểm tra cấu kiện
Hình học Tiết diện, kích thước, độ nghiêng và biến dạng So sánh với hồ sơ và yêu cầu tính toán
Khả năng chịu lực Tải trọng và khả năng làm việc của kết cấu Phục vụ cải tạo, nâng tầng hoặc thay đổi công năng
Hư hỏng Vết nứt, biến dạng và các dấu hiệu bất thường Xác định nguyên nhân và hướng xử lý
Kiểm định chất lượng công trình xây dựng
Kiểm định chất lượng công trình xây dựng

Xem thêm : Những hạng mục kiểm định chất lượng công trình xây dựng

Thời gian, báo cáo và chi phí kiểm định chất lượng công trình

Với các công trình có phạm vi kiểm định thông thường, Bốn IBST triển khai trong khoảng 5–15 ngày làm việc. Thời gian này bao gồm khảo sát hiện trường, thực hiện thí nghiệm, xử lý số liệu, tính toán và hoàn thiện báo cáo. Trường hợp cần quan trắc dài hạn, thử tải hoặc khảo sát chuyên sâu, tiến độ sẽ được xác định riêng theo đề cương kiểm định.

Sau khi hoàn thành, chúng tôi bàn giao báo cáo kết quả kiểm định với các nội dung chính:

  • Thông tin và hiện trạng công trình: Ghi nhận quy mô, kết cấu, vị trí hư hỏng và các vấn đề phát hiện khi khảo sát.
  • Kết quả đo đạc, thí nghiệm: Thể hiện số liệu kiểm tra bê tông, cốt thép, kích thước cấu kiện, độ nứt, lún, nghiêng hoặc các chỉ tiêu khác theo đề cương.
  • Kết quả tính toán: Đánh giá khả năng chịu lực của cấu kiện hoặc hệ kết cấu khi phạm vi kiểm định yêu cầu.
  • Kết luận và kiến nghị: Xác định tình trạng công trình và đề xuất tiếp tục sử dụng, theo dõi, sửa chữa hoặc gia cường khi cần.

Chi phí kiểm định chất lượng công trình xây dựng không tính theo một đơn giá cố định. Báo giá được lập dựa trên khối lượng thực tế của từng dự án.

Yếu tố tính chi phí Nội dung xem xét
Quy mô công trình Diện tích, số tầng, số lượng cấu kiện
Phạm vi kiểm định Kiểm định cục bộ hoặc toàn bộ công trình
Thí nghiệm Số điểm đo, mẫu khoan, kiểm tra bê tông, cốt thép
Quan trắc Đo lún, nghiêng, biến dạng nếu có
Tính toán kết cấu Kiểm tra chịu lực, nâng tầng, thay đổi công năng
Hồ sơ hiện có Bản vẽ thiết kế, hoàn công và hồ sơ sửa chữa
Điều kiện hiện trường Vị trí khó tiếp cận hoặc cần thiết bị hỗ trợ

Để có báo giá chính xác, Quý khách chỉ cần gửi cho chúng tôi bản vẽ hiện có, quy mô công trình, hình ảnh hiện trạng và mục đích kiểm định. Bốn IBST sẽ xác định phạm vi công việc, số lượng thí nghiệm và tiến độ trước khi gửi báo giá chi tiết.

Kiểm định chất lượng công trình xây dựng
Kiểm định chất lượng công trình xây dựng

Liên hệ Bốn IBST để kiểm định chất lượng công trình xây dựng

Kiểm định chất lượng công trình xây dựng nên được thực hiện dựa trên mục tiêu cụ thể, hiện trạng thực tế và đặc điểm của hệ kết cấu. Xác định đúng phạm vi ngay từ đầu giúp chủ đầu tư kiểm soát chi phí và thu được các dữ liệu thực sự cần thiết cho quá trình đánh giá. Nếu công trình đang xuất hiện nứt, lún, nghiêng, xuống cấp hoặc Quý khách chuẩn bị cải tạo, nâng tầng, thay đổi công năng và bổ sung tải trọng, hãy gửi hồ sơ cùng hình ảnh hiện trạng để Bốn IBST xem xét sơ bộ. Bốn IBST sẽ tiếp nhận thông tin, xác định nhu cầu, tư vấn phạm vi kiểm định chất lượng công trình xây dựng, lập đề cương và báo giá phù hợp với từng dự án.
